REKAPITULACE DRUHÉ ETAPY OPRAVY STŘECHY

2. leden 2026

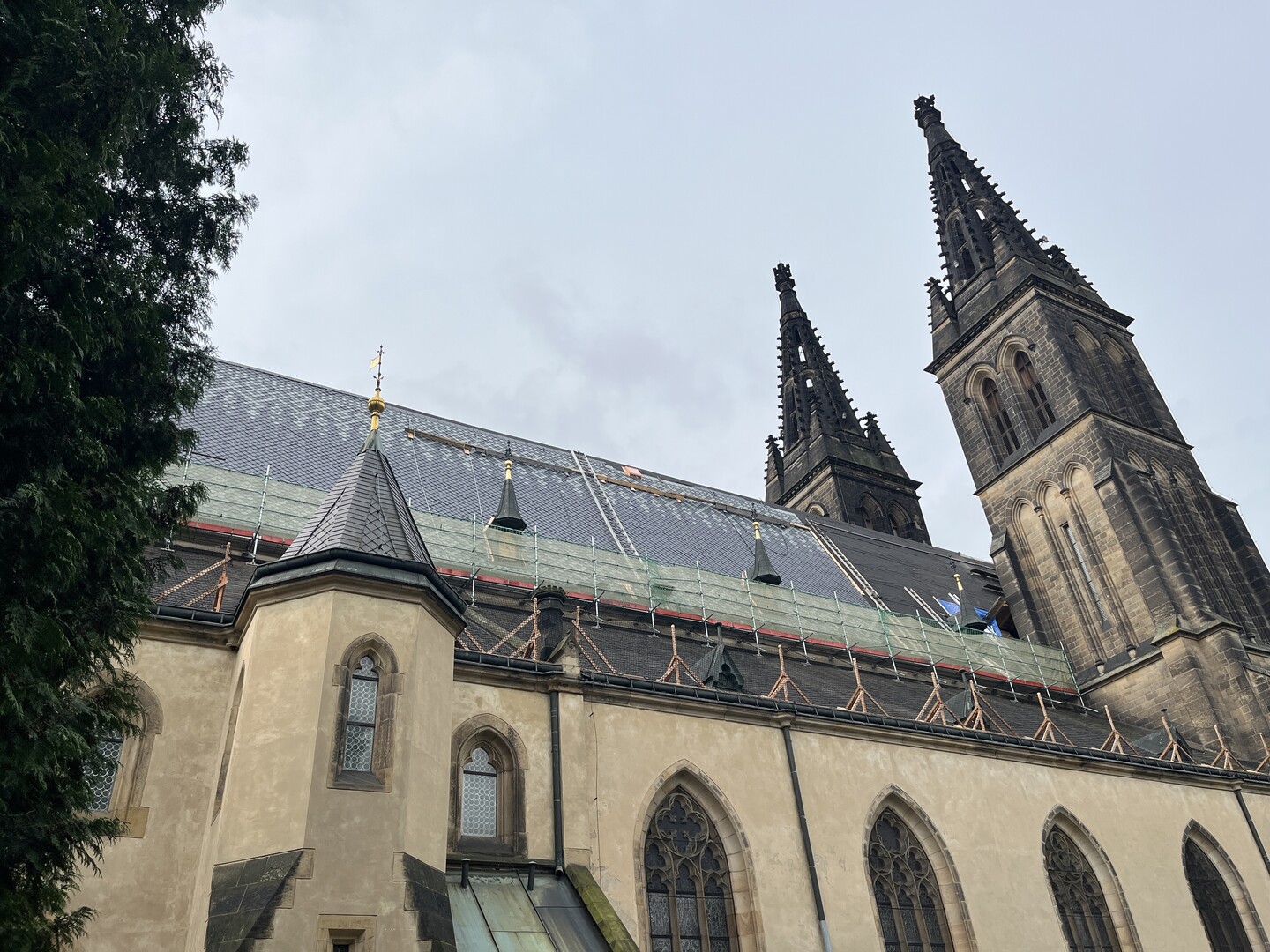

Rok 2025 se stal pro rozsáhlou obnovu střechy baziliky sv. Petra a Pavla klíčovým milníkem. Podařilo se završit jeden z nejnáročnějších úkolů – kompletní výměnu a pokládku nové břidlicové krytiny na celé hlavní lodi. Díky tomu je srdce baziliky nyní definitivně a bezpečně chráněno před vlivy počasí. Práce však neprobíhaly jen zvenku viditelné, ale zaměřily se i na kritické konstrukční detaily a vnitřní bezpečnost.

Hlavní náplní roku 2025 byla obnova severní strany hlavní lodi. Proběhla zde celková demontáž staré břidlice, výměna poškozeného prkenného bednění a odborná oprava říms.

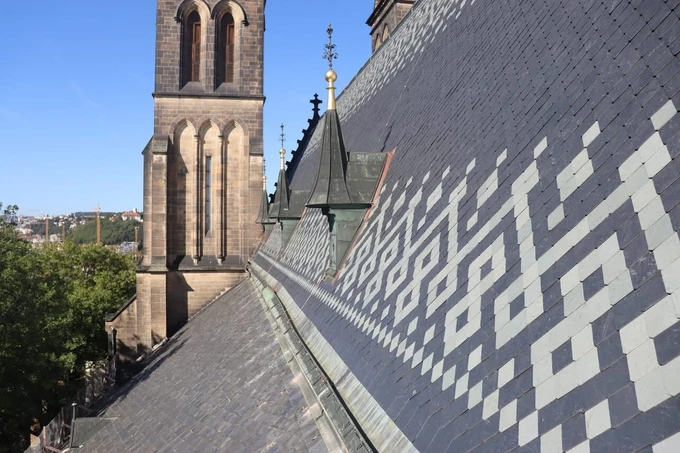

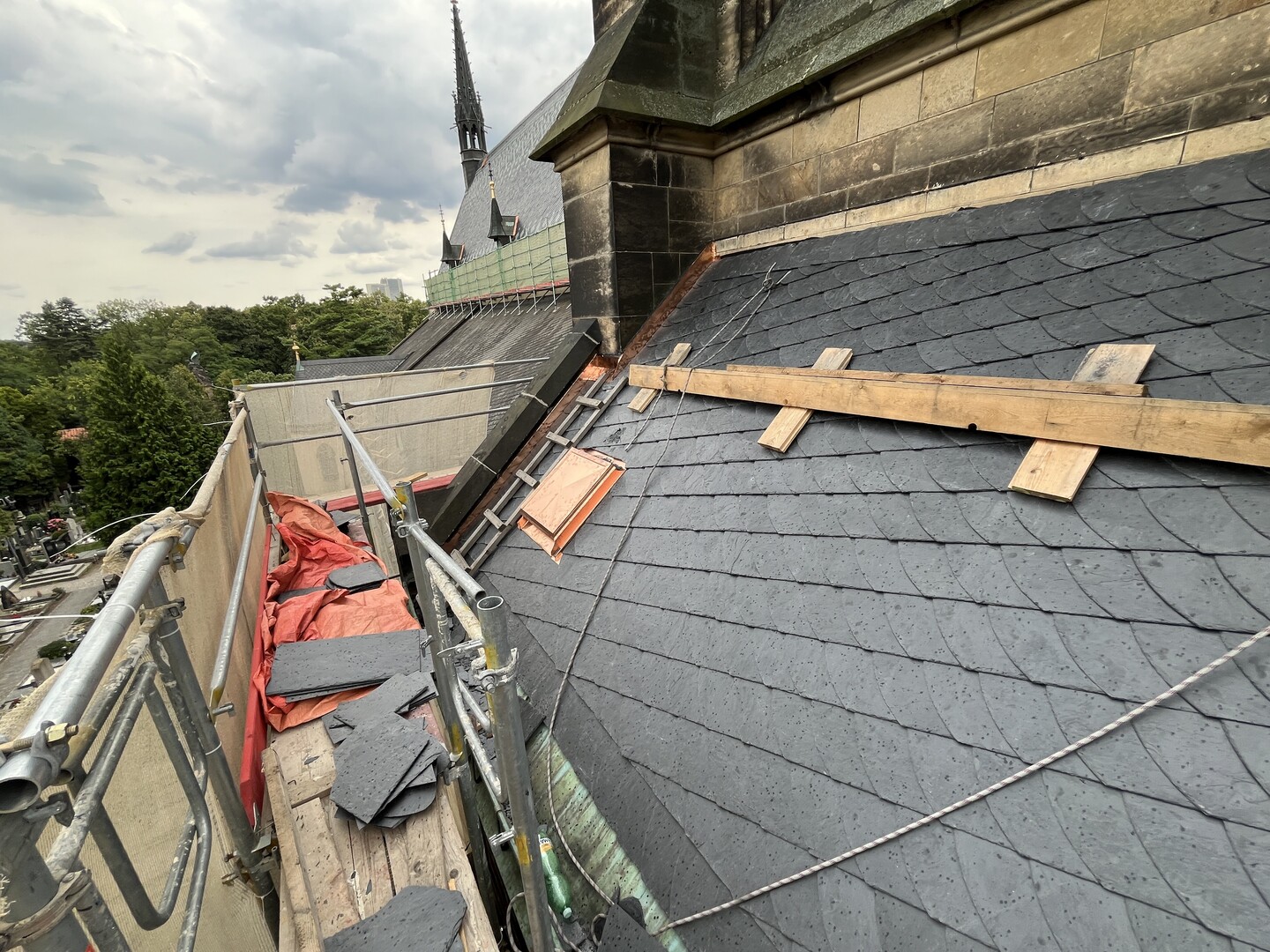

  • Břidlicová krytina: Pokrývači na severní straně postupně navrátili střeše její historický ornamentální vzor podle původního návrhu architekta Josefa Mockera z roku 1885. Unikátní světle šedé šablony pro tento vzor byly dovezeny až z USA, neboť v Evropě již není dostupný lom s břidlicí odpovídající kvality a barevnosti.

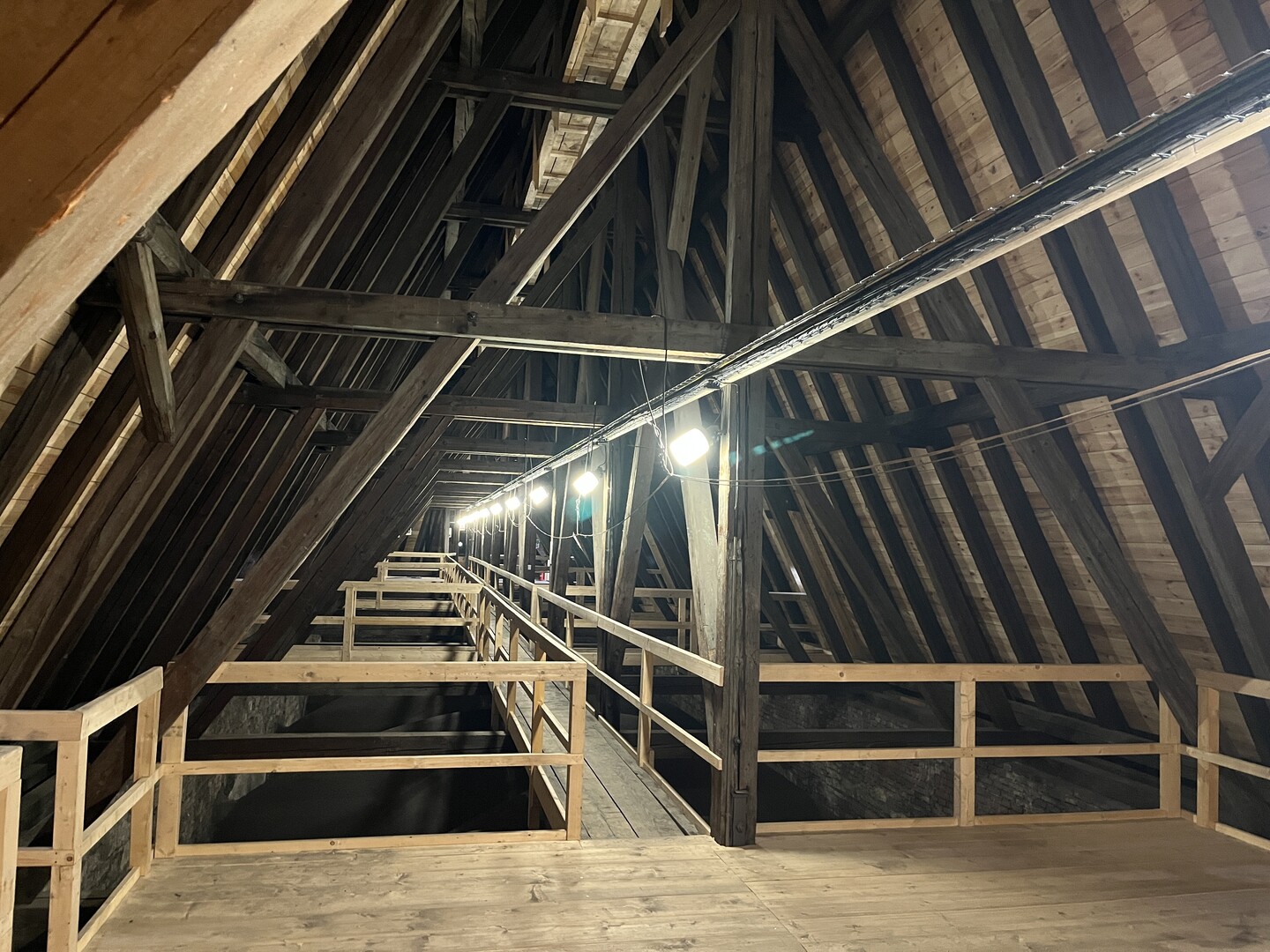

  • Obnova krovu a zázemí: Tesaři sanovali poškozené části krovu, zejména u severní věže bylo nutné vyměnit pozednice napadené hnilobou. Zároveň vybudovali v hřebeni revizní lávku a podestu, které v budoucnu umožní bezpečný pohyb v krovu i případné prohlídky pro veřejnost.

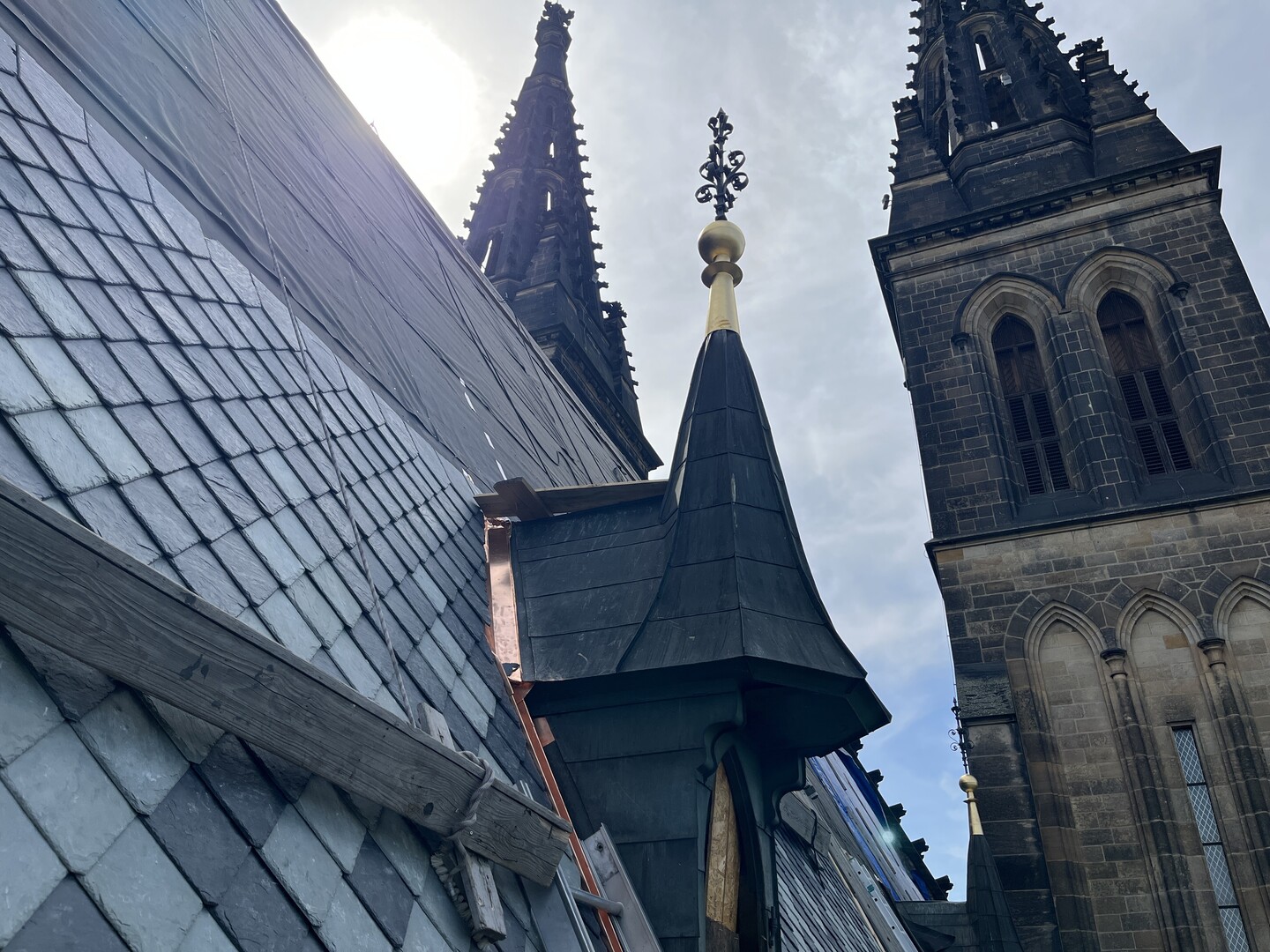

  • Klempířské a kovářské detaily: Kromě kompletního oplechování stříšky u severní věže měděným plechem došlo také k repasi a osazení kovaných dvířek do vikýřů.

Kritické zásahy na věžích a bezpečnost

Opravy se v letošním roce dotkly i spodních částí věží baziliky:

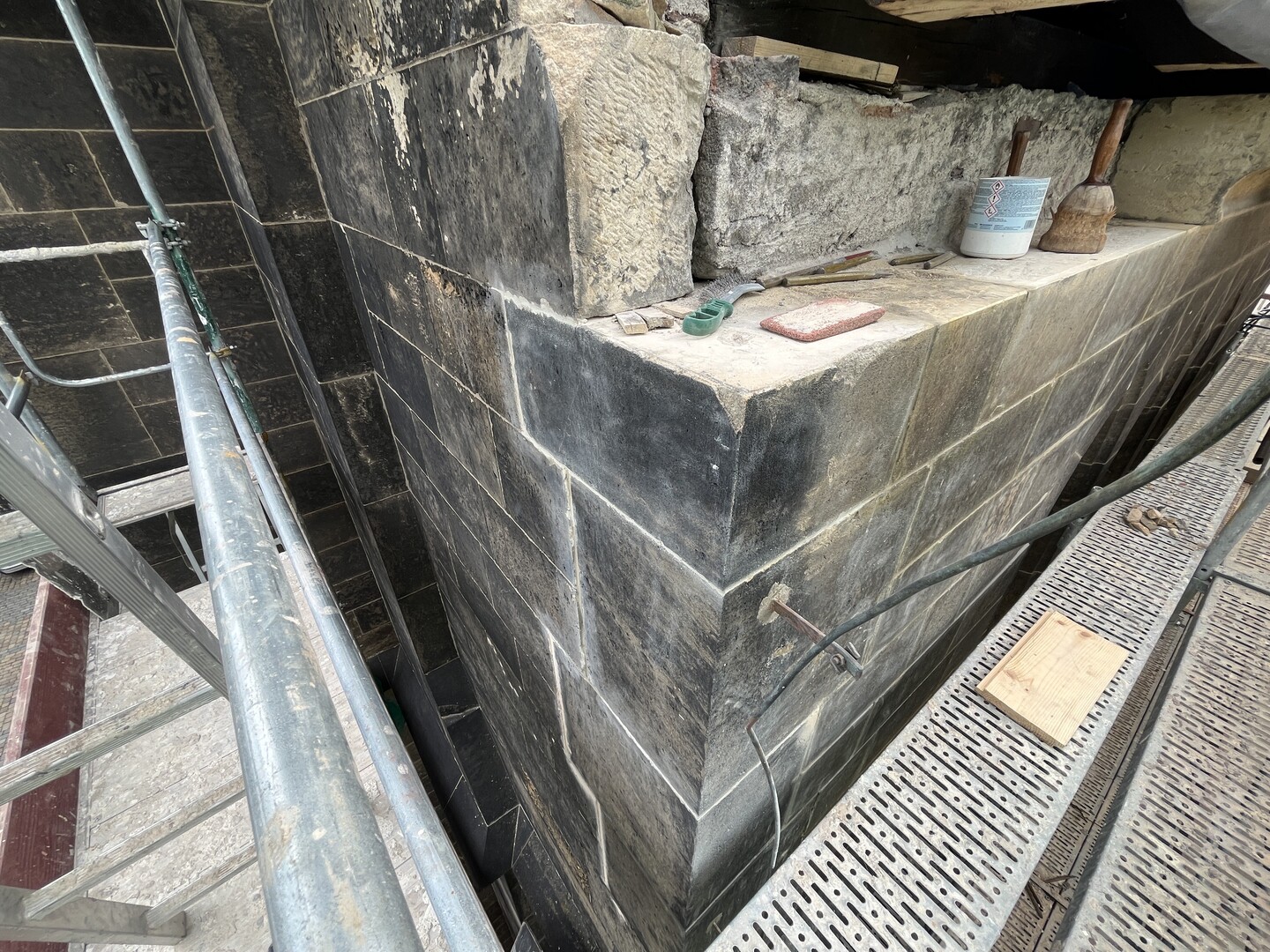

  • Sanace jižní věže: Velmi náročný byl kamenický zásah na zdivu poškozeném úderem blesku z minulosti. Za asistence jeřábu kameníci demontovali a znovu osadili čtrnáct pískovcových bloků a čtyři nárožní kameny, které nově zajistili nerezovými kotvami.

  • Lokální detekce požáru (LDP): Významným krokem k ochraně celé památky byla instalace systému lokální detekce požáru. Elektrikáři po celém krovu, v bočních lodích i věžích instalovali nové kabelové trasy a koncové prvky, které zajistí včasné varování v případě nebezpečí.

Veřejná podpora a projekt „Taška za tašku“

Financování takto rozsáhlého projektu je trvalou výzvou, o to více si vážíme každé pomoci. Velký ohlas vyvolala spolupráce s neziskovou organizací Borůvka Praha o.p.s., jejíž švadleny šijí originální textilní tašky. Zakoupením této tašky dárci symbolicky financují nákup jedné střešní břidlicové šablony. O pokroku na Vyšehradě jsme letos informovali i v médiích.

Financování oprav v roce 2025

Díky podpoře dárců a partnerů jsme dokázali zvládnout náročné finanční zajištění prací pro rok 2025:

  • Náklady na opravu v roce 2025 byly v celkové výši: 19,4 mil. Kč
  • Opravy jsme financovali převážně z vlastních zdrojů: 14,6 mil. Kč
  • Příspěvek od Hlavního města Prahy: 2,5 mil. Kč
  • Finanční dary v rámci veřejné sbírky: 2 mil. Kč
  • Další dary: 0,3 mil. Kč
  • Přispělo nám celkem cca: 7 800 dárců, z toho 6 530 v rámci veřejné sbírky.
  • Všem, kteří nám pomohli dosáhnout tohoto milníku – dárcům, partnerům i řemeslníkům – patří naše srdečné poděkování.

Pohled do budoucna: Práce nekončí

Dokončením hlavní lodi projekt zdaleka neuzavíráme. Hned po novém roce se řemeslníci přesunou na zbývající části baziliky. Čeká nás výměna střešní krytiny a prkenného bednění na jižní boční lodi. Součástí těchto prací bude i náročná tesařská oprava – kromě výměny poškozených prvků krovu nás čeká i kompletní výměna jedné plné vazby.
